Seit heute sind die Verputzer im Haus. Leider können wir dieses Mal
nicht dabei sein, wenn die Arbeiten beginnen. Weihnachten bringt einige
Verpflichtungen mit sich.
Mal sehen, wie das Haus aussieht, wenn wir wieder da sind.
Dienstag, 22. Dezember 2015
Freitag, 18. Dezember 2015

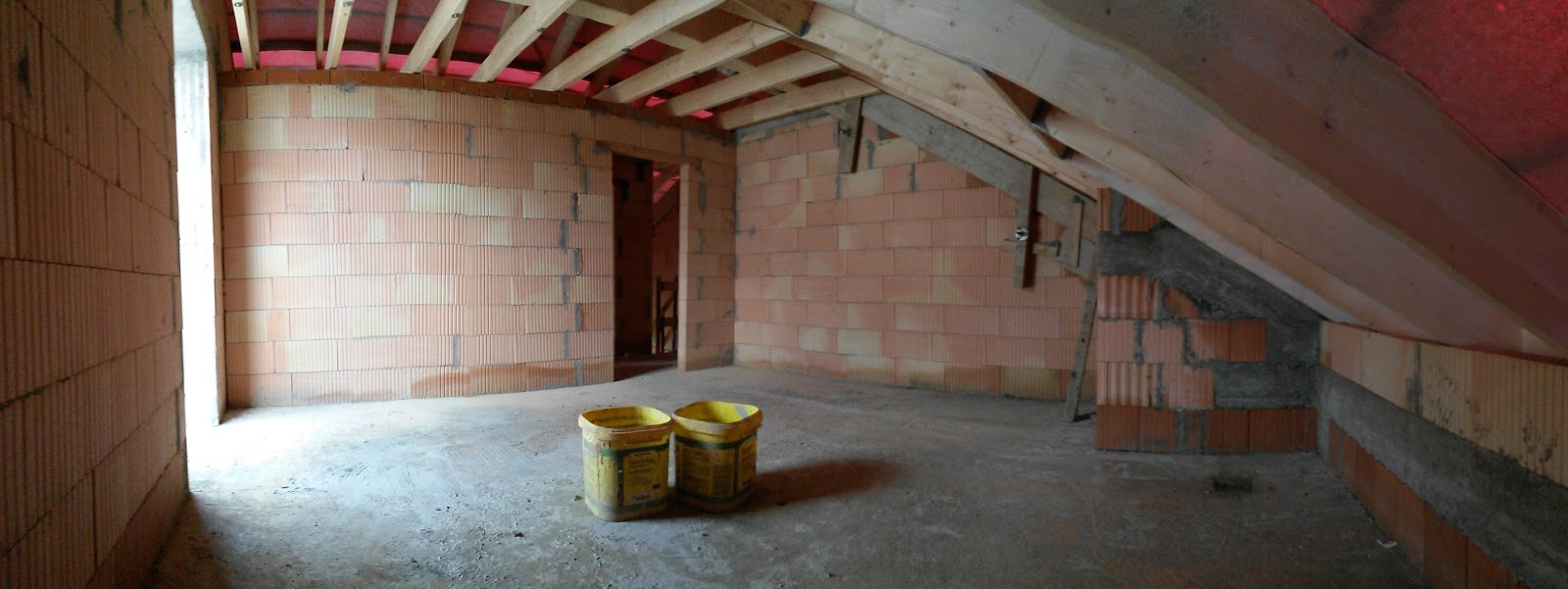

Innendämmung
Die Decken und Dachschrägen im Dachgeschoss haben in dieser Woche zwischen den Sparren und Balken
eine mineralische Wärmedämmung der Wärmeleitgruppe 035 erhalten. In unserem Fall von ISOVER.
Damit die Dichtigkeit gewährleistet wird, wurde zudem eine Dampfsperre -hoffentlich sorgfältig und dicht- angebracht.
eine mineralische Wärmedämmung der Wärmeleitgruppe 035 erhalten. In unserem Fall von ISOVER.
Damit die Dichtigkeit gewährleistet wird, wurde zudem eine Dampfsperre -hoffentlich sorgfältig und dicht- angebracht.
ISOVER - Wolle |
Dampfsperre TOPFOI |
Da kommt noch die Bodeneinschubtreppe rein |
Dienstag, 15. Dezember 2015
Kabel über Kabel
Seit gut drei Wochen werkeln die Elektriker in unserem Haus. So langsam neigt sich die Arbeit dem Ende zu.
Es blieb nicht aus, dass die Anzahl der Steckdosen, etc, die im Rahmen der BLB bereits enthalten waren, natürlich nicht ausreichend sind und wir zusätzliche aufmustern mussten. Dies ging problemlos mit dem Elektriker Malkmus. Auch für spontane Änderungswünsche hatten sie immer ein offenes Ohr.
Jetzt haben sie jedoch ein Stadium erreicht, wo nichts mehr geht.
Zudem haben wir uns für das Homeway-System entschieden. Die Dosen enthalten dann sämtliches an Multimedia wie TV/Telefon/Internet/Telefon. Die Schaltzentrale kommt in den Keller.
Zudem wird er die Satellitenanlage noch installieren.
Es blieb nicht aus, dass die Anzahl der Steckdosen, etc, die im Rahmen der BLB bereits enthalten waren, natürlich nicht ausreichend sind und wir zusätzliche aufmustern mussten. Dies ging problemlos mit dem Elektriker Malkmus. Auch für spontane Änderungswünsche hatten sie immer ein offenes Ohr.
Jetzt haben sie jedoch ein Stadium erreicht, wo nichts mehr geht.
Zudem haben wir uns für das Homeway-System entschieden. Die Dosen enthalten dann sämtliches an Multimedia wie TV/Telefon/Internet/Telefon. Die Schaltzentrale kommt in den Keller.
Samstag, 5. Dezember 2015
Das Dach ist fertig - ENDLICH!
Freitag, 4. Dezember 2015
Es geschehen Wunder...
Die Firma Ritter hat den Weg zu unserer Baustelle heute tatsächlich gefunden.
Wie angekündigt regnet es heute, der Wind bläst fleißig und neblig ist es auch noch.
Nachdem sie mit den Arbeiten angefangen hatten, mussten sie doch tatsächlich feststellen, dass das Arbeiten bei solchen Witterungsverhältnissen nicht ganz so angenehm ist. Dann haben sie noch zwei Stunden auf besseres Wetter gewartet (natürlich umsonst) um gegen 12 Uhr unverrichteter Dinge abzurücken. Man versprach am Samstag zu kommen und alles zu erledigen. Ja ja
Wie angekündigt regnet es heute, der Wind bläst fleißig und neblig ist es auch noch.
Nachdem sie mit den Arbeiten angefangen hatten, mussten sie doch tatsächlich feststellen, dass das Arbeiten bei solchen Witterungsverhältnissen nicht ganz so angenehm ist. Dann haben sie noch zwei Stunden auf besseres Wetter gewartet (natürlich umsonst) um gegen 12 Uhr unverrichteter Dinge abzurücken. Man versprach am Samstag zu kommen und alles zu erledigen. Ja ja
Mittwoch, 2. Dezember 2015
Dachdeckerfirma, wo bist du?
Für heute war die Lieferung der Dachziegel und das Decken des Dachs angesetzt. Wieder hat die Firma Ritter abgesagt. Jetzt will sie am Freitag kommen. Wochenlang hatten sie die Zeit bei gutem Wetter ihrer Arbeit zu erledigen. Jetzt ist für das Wochenende Regen und starker Wind angesagt. Laut Aussage des Chefs ist das nicht schlimm.
Wenigstens kam die Lieferung der Dachziegel am späten Nachmittag an.
Wenigstens kam die Lieferung der Dachziegel am späten Nachmittag an.
Montag, 30. November 2015
Strom und Dachziegel
Im Laufe dieser Wochen wollen die Elektriker mit ihrer Arbeit anfangen.
Dafür warten wir jetzt immer noch auf die Dachdeckerfirma, die endlich die Dachziegel verlegen soll. Bislang wurden wir immer wieder hingehalten. Andere Baustelle muss noch fertig gemacht werden, heute keine Zeit, Wetter ist zu schlecht, bla bla bla. Tut mir Leid, aber irgendwann reicht es auch mal.
Dafür warten wir jetzt immer noch auf die Dachdeckerfirma, die endlich die Dachziegel verlegen soll. Bislang wurden wir immer wieder hingehalten. Andere Baustelle muss noch fertig gemacht werden, heute keine Zeit, Wetter ist zu schlecht, bla bla bla. Tut mir Leid, aber irgendwann reicht es auch mal.
Freitag, 27. November 2015
Hauseingangstür ist eingebaut
Das Haus ist nun komplett dicht und sogar abschließbar - denn die Hauseingangstür wurde eingebaut.
Wir haben uns für eine Aluminiumtür entschieden, die von INOTHERM gefertigt wurde. Noch ist sie verpackt und auch wir haben sie noch nicht gesehen. Aber das bleibt auch so, solange die Handwerker ein- und ausgehen.
Die Regenrinnen und Fallrohre wurden mittlerweile angebracht. Wurde auch mal Zeit. Bedauerlicherweise dürfen die Fallrohre überarbeitet werden, da sie so, wie sie im Augenblick montiert sind, nicht bleiben können. Mal sehen, wann die Dachdeckerfirma das machen wird...
Mittwoch, 25. November 2015
Einbau Fenster II
Die Fenster sind komplett eingebaut. Es sieht immer mehr nach "Heim" aus :-)
Die Außenfensterbänke werden als witterungsbeständige Aluminiumfensterbänke in „silber EV1 eloxiert“ eingebaut und erhalten zusätzlich einen Antidröhnschutz. Die bodentiefen Fenstertüren erhalten einen Anschlusswinkel aus Aluminium.
Die Innenfensterbänke werden in „Werzalit“ ausgeführt, die Fensterbänke in Bad, Dusche und Gäste-WC werden gefliest.
Die Außenfensterbänke werden als witterungsbeständige Aluminiumfensterbänke in „silber EV1 eloxiert“ eingebaut und erhalten zusätzlich einen Antidröhnschutz. Die bodentiefen Fenstertüren erhalten einen Anschlusswinkel aus Aluminium.
Die Innenfensterbänke werden in „Werzalit“ ausgeführt, die Fensterbänke in Bad, Dusche und Gäste-WC werden gefliest.
Montag, 23. November 2015
Einbau Fenster I
Samstag, 21. November 2015
Lieferung Fenster
Zu unserer Überraschung fanden wir heute eine Teillieferung der Firma WEKU von Rollläden und Fenstern in unserem Rohbau vor. Es geht also voran. Die Fensterbauer werden am Montag mit ihrer Arbeit beginnen.
Wir bekommen zweifarbige Fenster - innen weiß und außen anthrazitfarbend.
Sie sind aus 6-Kammer-Kunststoff-Profilen hergestellt und erhalten eine Drei-Scheiben-Isolierverglasung (Ug-Wert 0,6 W/m²K). Wir haben uns für eine erhöhte Sicherheitsstufe mit Aushebelschutz entschieden.
Alle senkrechten Fenster und Fenstertüren erhalten ganzflächige Kunststoff-Rollläden inkl. elektrischem Antrieb. Der Einbau erfolgt zum optimalen Wärmeschutz in zweiseitig gedämmten Rollladenaufsatzkästen, mit wärmegedämmten Verschlussdeckeln/ Unterböden, die Bedienung erfolgt über Unterputz Kipp-Schalter.
Wir bekommen zweifarbige Fenster - innen weiß und außen anthrazitfarbend.
Sie sind aus 6-Kammer-Kunststoff-Profilen hergestellt und erhalten eine Drei-Scheiben-Isolierverglasung (Ug-Wert 0,6 W/m²K). Wir haben uns für eine erhöhte Sicherheitsstufe mit Aushebelschutz entschieden.
Alle senkrechten Fenster und Fenstertüren erhalten ganzflächige Kunststoff-Rollläden inkl. elektrischem Antrieb. Der Einbau erfolgt zum optimalen Wärmeschutz in zweiseitig gedämmten Rollladenaufsatzkästen, mit wärmegedämmten Verschlussdeckeln/ Unterböden, die Bedienung erfolgt über Unterputz Kipp-Schalter.
Donnerstag, 19. November 2015
Das OG ist fertig
Dienstag, 17. November 2015
Das Dach ist dicht
Bildunterschrift hinzufügen |
Es ist vollbracht. Die Dachdecker waren da und das Dach ist dicht. Die Dampfsperre wurde verlegt und die Lattung fertiggestellt. Nächste Woche kommen die Dachpfannen und die Fenster werden geliefert. Vielleicht schaffen wir es ja alles fertig zu bekommen, bevor der Winter einbricht.
Samstag, 14. November 2015
Richtfest
Ein wunderschöner Tag um unser Richtfest zu feiern. Die Sonne strahlt mit uns um die Wette.
Am Montag kommt der Rohbauer und verfüllt den Giebel, zieht noch die eine oder andere Innenwand im OG hoch und mauert den Kniestock fertig.
Für Dienstag sind die Dachdecker vorgeplant. Hoffentlich bekommen wir das Haus noch dicht, bevor bald doch noch der Winter einzieht. Bisher hatten wir ja sehr viel Glück.
In der 48. KW sollen die Fenster geliefert und montiert werden. Drückt uns die Daumen.
Am Montag kommt der Rohbauer und verfüllt den Giebel, zieht noch die eine oder andere Innenwand im OG hoch und mauert den Kniestock fertig.
Für Dienstag sind die Dachdecker vorgeplant. Hoffentlich bekommen wir das Haus noch dicht, bevor bald doch noch der Winter einzieht. Bisher hatten wir ja sehr viel Glück.
In der 48. KW sollen die Fenster geliefert und montiert werden. Drückt uns die Daumen.
Freitag, 13. November 2015
Holz auf'n Hütt'n
Nach langem Warten wurde der Dachstuhl heute geliefert.
Eine große LKW-Ladung voller Holz.
Auch heute hatten wir Glück mit dem Wetter, sodass der Aufbau schnell und problemlos verlief.
Nach sieben Stunden war der Dachstuhl komplett montiert.
Der Zimmermann nagelte noch schnell unseren Richtbaum ans Gebälk. Danach gab es ein wenig Brauchtum - ein netter Spruch vom Zimmermann und ein kleiner Umtrunk.
Morgen wird dann mit Familie, Freunden und Nachbarn groß gefeiert.
Mittwoch, 11. November 2015
Bautreppe
Heute wurde unsere neue Treppe geliefert. Ist nicht die schönste, aber sie hilft nun beim Etagenwechsel ;-)
Dienstag, 3. November 2015
Ringanker und Innenwände
In den letzten Tagen wurde es immer ruhiger auf der Baustelle. Der Rohbauer kam nur noch sporadisch.
Grund: Er ist seiner Zeit sehr weit voraus.
Hier sieht man den Ringanker, der einmal um das ganze Haus über Kniestock und Giebel verläuft.
Viel Stahl und Beton.
Übersicht aus Kinderschlafzimmer |
Übersicht aus Elternschlafzimmer |
Mittwoch, 28. Oktober 2015
Das Gerüst kommt
